一、集智攻關,重點突破
為保證高新區新冠肺炎方艙醫院、營盤校區及黃嶺校區隔離點建設項目順利高效推進,集團公司董事長沈才松親自召集集團副總、建工公司主要領導、集團有關部門負責人,召開專題任務部署會,傳達上級指示精神,研究具體措施,成立了項目推進專班,把任務進行了細化分解,明確到了具體單位和人員,為確保項目的穩步開局打下了堅實的基礎。
二、各項目現場進展情況
(一)營盤校區方艙隔離點建設項目
1.原食堂:雜物清理已完成,作為拆除物堆場。
2.4、5、6舍:衛生打掃完成,共計506間。
3.博志樓:原有桌椅及其他雜物拆除清運、衛生打掃全部完成,共計66間。
4.9舍:原有桌椅、床及其他雜物拆除清運、衛生打掃完成70%,共計70間。
5.會同設計單位,現場勘察4、5、6、9舍及博志樓,行成初步改造方案。
6.4、5、6、9舍空調:完成清點交接,共計510臺。
7.完成現場需要采購的床、空調、熱水器等物資數量統計。
8.今日人員投入:普工497人、技工15人,合計512人。
(二)黃嶺校區方艙隔離點建設項目
1.今日正式啟動,施工單位、設計單位、過程控制單位對施工方案進行探討;
2.設計技術交底,安全技術交底,改造樓棟數據采集統計;
3.今日人員投入:普工12人,合計12人。
(三)高新區新冠肺炎方艙醫院建設項目
1.大型設備進場準備對道路破碎、開挖化糞池、車輛洗消區基礎施工;
2.與班組確定現場施工方案,確定污水處理設備、車輛洗消設備、病區隔斷區域;
3.今日完成現場圍擋、現場場地清理、墻面噴乳膠漆底層;
4.各參建單位對需封堵洞口收方;
5.今日人員投入:普工51人、仿瓷8 人、水電4人 、機手4人,合計67人。
附件:現場施工影像

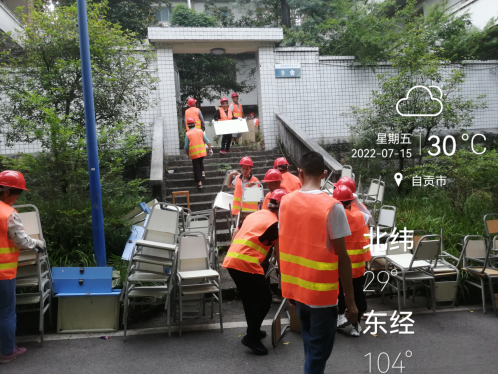

營盤校區方艙隔離點建設項目

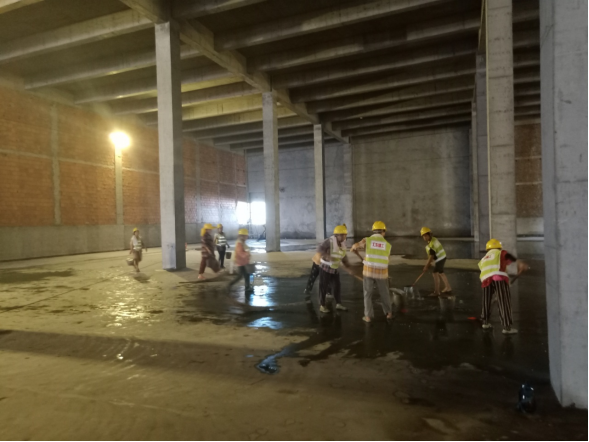

黃嶺校區方艙隔離點建設項目
高新區新冠肺炎方艙醫院建設項目
